יום ראשון, 18 בינואר 2015

תקרת הבית

התקרה זזה לאט לאט. אחרי 4 ימי עבודה הגענו ל 36% מהתקרה... לאט יותר מהצפוי ולכן זה עיכוב של שבוע בהנחת משטחי OSB שהוזמנו כבר ובנוסף לגשם שהגיע בטיימינג לא משהו, אנחנו זזים ממש לאט

העבודה בגובה על גבי סולם או פיגום, הברגה בגובה בצורה אופקית, עליה וירידה מהסולם והפיגום להביא עוד ועוד קורות ולהעלות אותם למקום.

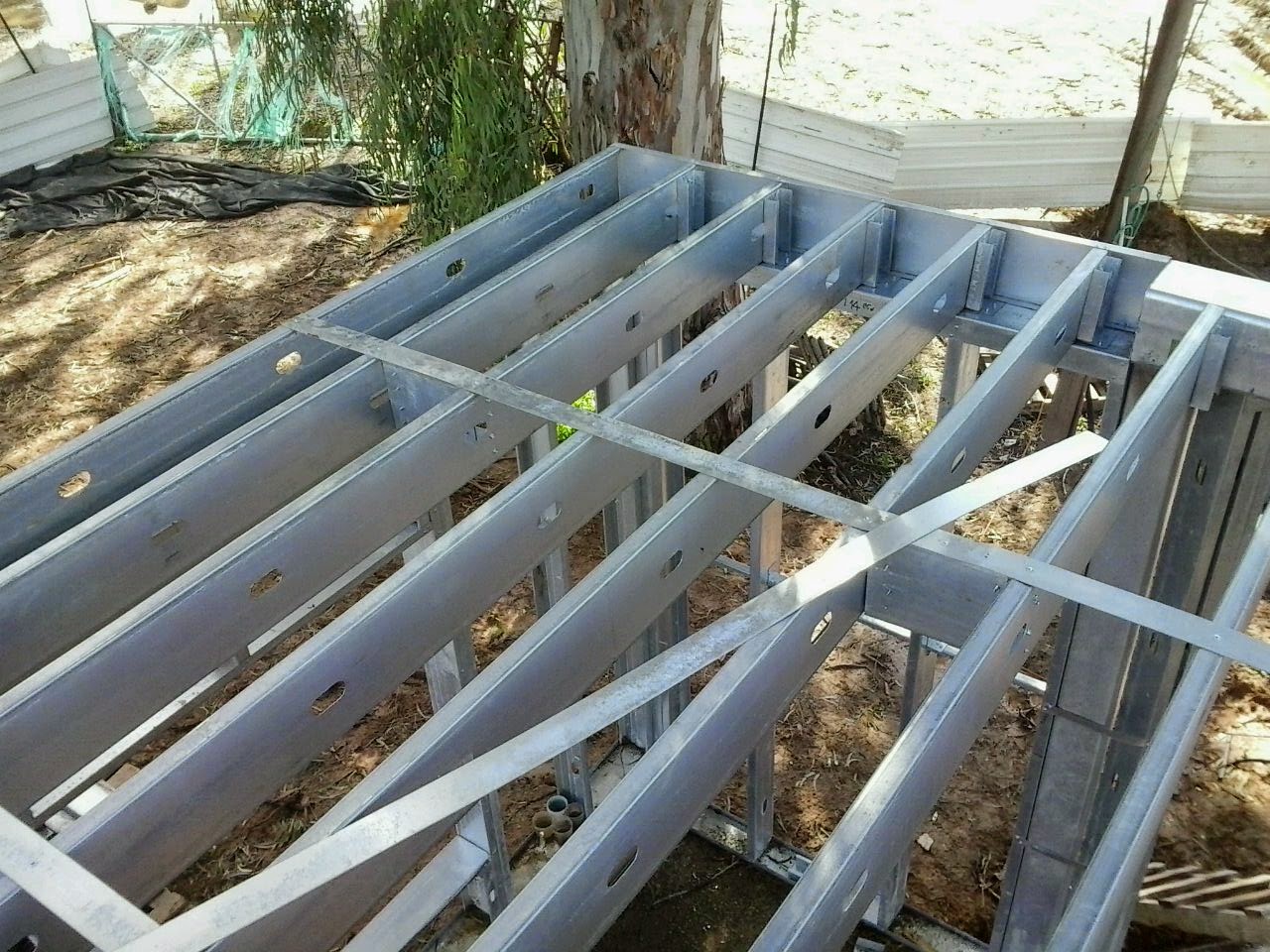

בונים את הפיגום


בכל פעם עובדים על קורה אחת, מחברים אותה למקום.
הקורה מתחברת בצד אחד למסלול היקפי ובצד השני או למסלול היקפי נוסף או לקורת RHS.
המסלול ההיקפי מתחבר למסלול העליון של הקירות. הקורות נכנסות לתוך המסלול ומחוברות אליו עם בורג שטוח מלמעלה, ומתחברות למסלול התחתון בעזרת הקשחה ששומרת על אי-קריסה של הקורה לתוך עצמה. ההקשחה עשויה ניצבים חתוכים לאורך של 190 מ"מ.
כשהקורה מתחברת לקורת RHS היא מתחברת לתושבת (זוכרים את החיבור של האזניים לקורה? הנה, כאן אפשר לקרוא שוב) זה הרבה יותר קל מכיוון שהקורה יושבת בתוך התושבת ואין צורך למדוד את המרחק של הקורות אחת מהשניה. לעומת העבודה במסלול ההיקפי שדורשת מדידה מדוייקת בין הקורות. מחברים בשני ברגים את הקורה לתושבת ועוד שישה ברגים שמחברים בין ההקשחה לקורה עצמה.

אני עובדת על הפיגום ומחברת את הקורה לתושבת.

בין הקורות, במרווחים של 3 יש חיבורים ששומרים על הקורות לא ליפול כמו דומינו.


שביט מחבר את החיבור לשתי הקורות




מעל ומתחת לחיבורים יש פלאח שמחובר בבורג לכל האורך.
בתמונה אפשר לראותו מצד ימין. מצד שמאל ליבי ואגם נמצאים מעל הקורות, יושבים על משטח העמסה ומדביקים את הקומפריבנד.
כדי לשמור על השקט בדריכה על התקרה מדביקים חומר שנקרא קומפריבנד. החומר מגיע ברצועות בעובי של 4 ס"מ, מדביקים אותו בכל מקום שיתחבר אליו משטח OSB בעזרת סיליקון.
מכיוון שהתחלנו להניח את הקומפריבנד אחרי שעשר קורות כבר הונחו אגם וליבי עלו לגג והדביקו את הסרט.



כך נראית התקרה נכון לאתמול




מקווים לסיים את התקרה עד סוף השבוע...

הנחת התקרה מאפשרת לחוש את הגודל האמיתי של הבית



עדכון נוסף עם סיום התקרה...

יום רביעי, 7 בינואר 2015

יישור קירות

מסתבר שבטון הוא לא דבר ישר...
ולכן לא מומלץ להסתמך על הבטון כשבונים במתכת...
כשדובי ביקר בשטח הבנו שהבטון לא ישר כך שהנחת הקירות על פי הבטון ולאורכו יוצר בעיות. כמו למשל הנחת הקיר הגבוה שסמוך לחדר מדרגות (E-104) או הדלת לחדר השירות (I-112). בעיה נוספת בהיצמדות לבטון יצרה שני קירות שלא עמדו בניצב מדוייק אחד לשני והזווית היתה קצת פחות מ 90 מעלות בצד אחד וקצת יותר מ 90 מעלות בצד השני...

על פי הבטון היה צריך לקצר את הקירות הללו. אם היינו מותחים מלכתחילה חוט בנאים ובודקים עד כמה הקיר ישר היינו מגלים שהקירות צריכים להיות קצת יותר בחוץ, כלומר מחוץ לבטון ואז כל הקירות היו נכנסים במקום ובגודל המקורי שלהם.

למרות שלפני התכנון הסופי של המהנדסת לקחנו מידות של הבטון, המידות לא כללו את הבטן (פנימה) שיש בבטון  מכיוון שלא מדדנו לאורך כל הקיר אלא רק בפינות.

מה המסקנה?
ראשית, למדוד את המשטח ולא רק בפינות, אלא לקחת את האורך בכמה מקומות.
שנית, להניח קירות תוך הצמדה לחוט בנאים שמותחים בין הקירות.
שלישית, למדוד זווית ישרה בכל קיר וקיר ובנוסף למדוד רוחב של חדר בכמה נקודות לאורך הקיר כך שאם המרחק בין שני קירות מקבילים קבוע, אז הזווית ישרה.

ביום שני האחרון עשינו את כל הכיוונונים שהיה צריך - מתחנו חוט בנאים מפינה לפינה ויישרנו את הקירות מול החוט. לא מדובר בתזוזה גדולה אבל שניים-שלושה ס"מ פתרו את הבעיה.
כשהכל היה במקום גם קורות התקרה המדגמיות שחיברנו לקורה המרכזית הסתדרו בדיוק ולא גלשו מעבר לקירות החיצוניים של הבית או לחילופין היו פנימה מדי בקירות החיצוניים. גם כאן היה מדובר ב 2 ס"מ, אבל כשמצאנו את הבעיה הכל הסתדר במקום!

יומיים לפני כן החלטנו שקיר אחד לא היה מתוכנן טוב ויצא ארוך מדי. לכן קיצרנו אותו ב 10 ס"מ. אחרי שהקירות כולם עמדו במקום הבנו שעשינו טעות ולא היה צורך לקצר אותו. ביום שישי נפרק מהקיר את המסלולים הקצרים ונחבר מחדש מסלולים באורך המקורי.

מכיוון שכל הדרך לא ריתכנו (וטוב שכך) את העמודים של הקורה המרכזית לפלטות עליהן ישבו היינו חייבים לאבטח אותם עם עוגנים.


כאן דוגמא לקורות מדגמיות שהנחנו על הקורה והשענו על הקירות כדי לוודא שהקירות והקורה נמצאים במקום.



התחושה באותו היום היתה שלא זזנו מילימטר... מצד שני, זו היתה עבודה חשובה ביותר כדי שהטעויות האלו לא יצוצו לנו במקום אחר שקשה יותר לתקן כמו תקרת הביניים והגג.

למחרת שביט ריתך את העמודים באופן סופי לפלטות עליהם ישבו וחיבר את הפלטות לרצפה. מוכנים לסערה.

השלב הבא - חיבור קירות אחד לשני, חיזוקי פינות. לאחר מכן בהמשך ישיר התקנת קורות תקרה. את ה OSB לחיפוי התקרה כבר הזמנו!

יום שבת, 3 בינואר 2015

העמדת קירות אחרונים בבית

אחרי שהקורה עומדת במקום אפשר להעמיד את שאר 11 קירות הבית ולחבר את כל הקירות אחד לשני.

ארבעה קירות העמדנו ביום שישי

את הקיר הראשון היינו צריכים לקצר קצת כדי שיתיישב טוב על הבטון.
כשהגענו לפיר המדרגות גילינו שיש מרחק של 5 ס"מ מהקיר לפיר. שביט התעקש שהוא לא מוכן לוותר על 5 ס"מ מאורך הקיר בסלון ולכן הוספנו ניצב ומסלול והפחתנו את המרחק ב 4 ס"מ.

בזמן שהכנו את הקיר הראשון, מעין הסיר בעזרת פטישון בטון עודף מהרצפה.







צילום פנורמי מקיר לקיר. לא, הקיר לא עקום. רק הצילום.




חיבור קיר צפוני עם קיר אנכי אליו - קיר של חדר הארונות. כאשר שני קירות אנכיים מחוברים אחד לשני, המבנה חזק ויציב.

שאר הקירות ביום שבת. למרות שהילדים התכוננו לבוא איתנו, הלכו לישון מוקדם וכו', לא רציתי להעיר אותם בבוקר הגשום והעדפתי שימשיכו להתכרבל בשמיכות.
כשהגענו בבוקר גילינו את זה...


הגשם השאיר לנו משטח עבודה רטוב ולא נעים לעבודה בעליל...

למרות הקור והרטיבות המשכנו בהעמדת קירות. ראשית סגרנו את חדר הארונות.


אחרי זה סגרנו את החדר של ליבי, שהוא החדר הצפון-מערבי בבית (אופס, שכחתי לצלם)

לארוחת בוקר הוזמנו למשפחת שחק (תודה תודה, היה כיף וטעים). בהמשך זכינו לביקור של מיכל, צביקה וגורי התינוק. בגשם התחבאנו בסככה של אסנת ורון (תודה גם) ובהפוגות עבדנו.

לסיום העמדנו את הקיר שסמוך למדרגות. הוא קיר גבוה מאוד (4.4 מטרים) והסיבה שהוא כזה היא שיש פיר מדרגות בו אין תקרה שמפרידה בין הקומה לגג.
בסופו של דבר העמדת הקיר דרשה עבודת מנוף. אבל עד ששביט הביא את המנוף ניסינו להעמיד אותו ידנית.

בסוף כמובן עברנו למנוף, והרמנו את הקיר במהירות


אחרי חיבור הקיר לקירות הצמודים אליו זיו טיפס עליו כדי לפרק את הרצועות שהרימו אותו ואיבטחו אותו



 והנה הקיר במבט מתוך הבית

בסוף היום עם אור אחרון וגשם שוטף סיימנו להעמיד את כל הקירות של הקומה.
מחר נקבל (בתקווה) אישור לבנייה שלנו על ידי חברת מייטק ונוכל להתקדם לשלב הבא שהוא הקשחת קירות, חיבור קירות אחד לשני וחיבור הקירות בעזרת ברגי ג'מבו לריצפה, חיבור הפינות לרצפה ועוד...

יום שישי, 2 בינואר 2015

חיבור אוזניים לקורה ומיקום

חלק ראשון - ריתוך אוזניים.
כדי לחבר את קורות התקרה לקורה הראשית צריך לחבר לאורכה אוזניים.
בדרך כלל את האוזניים מחברים בריתוך או ברגים כשהקורה עומדת והמיקומים מדוייקים. אנחנו העדפנו לחבר את האוזניים על הרצפה תוך חישובים כמה-שיותר-מדוייקים. ריתוך באוויר פחות מומלץ מכיוון שה"שלקה", תוצר הלוואי של הריתוך נוזלת.
השכבנו את הקורה על הרצפה, המשכנו את הריתוכים בין הרגליים לקורה.
סימנו את מיקום האוזניים.
בהתחלה חשבנו שאפשר לחבר את האוזניים עם ברגים.

אחרי שכמה ברגים נשברו בקידוח 8 מ"מ דופן הקורה עברנו לריתוך. לצערנו בזבזנו הרבה זמן על חיבורים על ידי ברגים כך שהתחלנו את הריתוך רק בשעות הצהריים.

 זיו הרתך המקצועי שלנו מרתך ברתכת CO2.

כשסיימנו אוזניים בצד אחד הפכנו את הקורה לצד השני.
סימנו את מיקום האוזניים וריתכנו שוב.

לסיום צבענו את מיקום הריתוכים שם הגילוון נפגע.

חלק שני - העלאת הקורה.
העלינו את הקורה למקום ומחר אפשר להמשיך ולהעמיד את שאר קירות הבית.
צילומים באדיבות דובי ממייטק ומשה שחק השכן...







שביט, שושו וריזק ממקמים את הקורה
 אחת האוזניים התגלתה כמפריעה למיקום הקורה. מורידים אותה בדיסק חיתוך.


השלב הבא - העמדת הקירות הנותרים בבית.
